陆上含塔筒最低1659元/kW!本周3.09GW风机开标!【风电项目·周分析】

来源:风电头条

时间:2025-05-18

据风电头条(微信号:wind-2005s)统计,5月12日-5月16日风电整机采购开标总计3089.8MW,风电机组招标总计2030MW;风电塔筒开标总计1470MW,风电塔筒招标总计100MW

陆上风电:含塔筒最低中标单价1659元/kW,最高中标单价2750元/kW。不含塔筒中标单价1700元/kW。

开标企业主要包括大唐、中广核、国家能源集团、中国电建、广州发展、新疆风能、广东能源集团、广投集团、黑龙江辰能清洁能源有限公司9家。

本周获得风机订单的整机商为中车株洲所、电气风电、远景能源、东方风电、运达股份、金风科技6家。

本周获得塔筒订单的企业有3家,为青岛天能重工股份有限公司、中国二冶集团有限公司、一重(黑龙江)风电混塔有限公司。

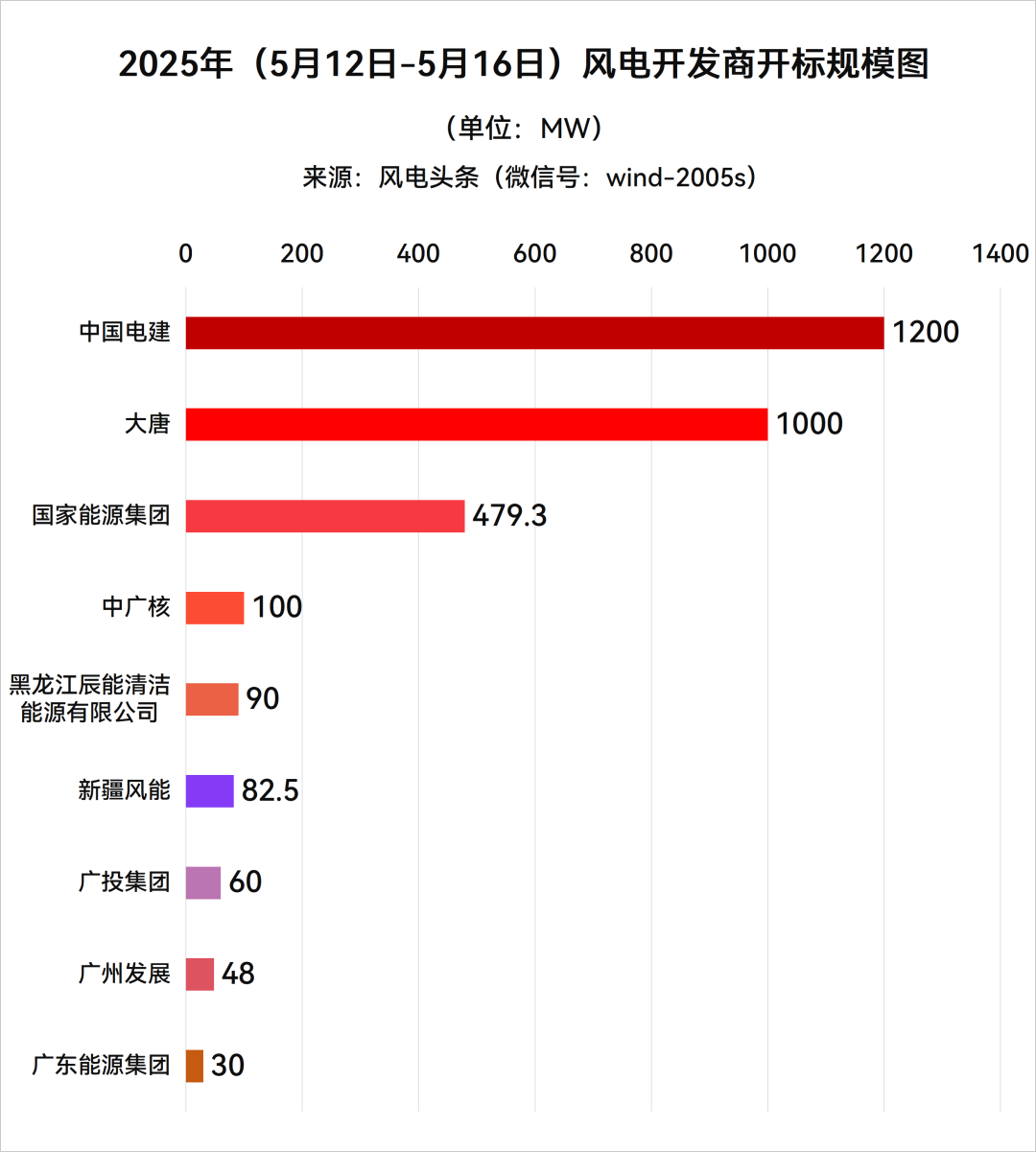

3089.8MW风电机组开标

6家整机商入围

根据风电头条(微信号:wind-2005s)统计,本周共17个风电项目3089.8MW风机启动采购,斩获风电机组中标订单的整机商为中车株洲所、电气风电、远景能源、东方风电、运达股份、金风科技6家。

开标的企业包括大唐、中广核、国家能源集团、中国电建、广州发展、新疆风能、广东能源集团、广投集团、黑龙江辰能清洁能源有限公司9家。

中国电建开标1200MW,东方风电中标1000MW,运达股份中标200MW。

大唐开标1000MW,中车株洲所中标500MW,电气风电中标500MW。

国家能源集团开标479.3MW,由金风科技中标。

中广核开标100MW,由远景能源中标。

黑龙江辰能清洁能源有限公司开标90MW,由金风科技中标。

新疆风能开标82.5MW,由金风科技中标。

广投集团开标60MW,由远景能源中标。

广州发展开标48MW,由运达股份中标。

广东能源集团开标30MW,由远景能源中标。

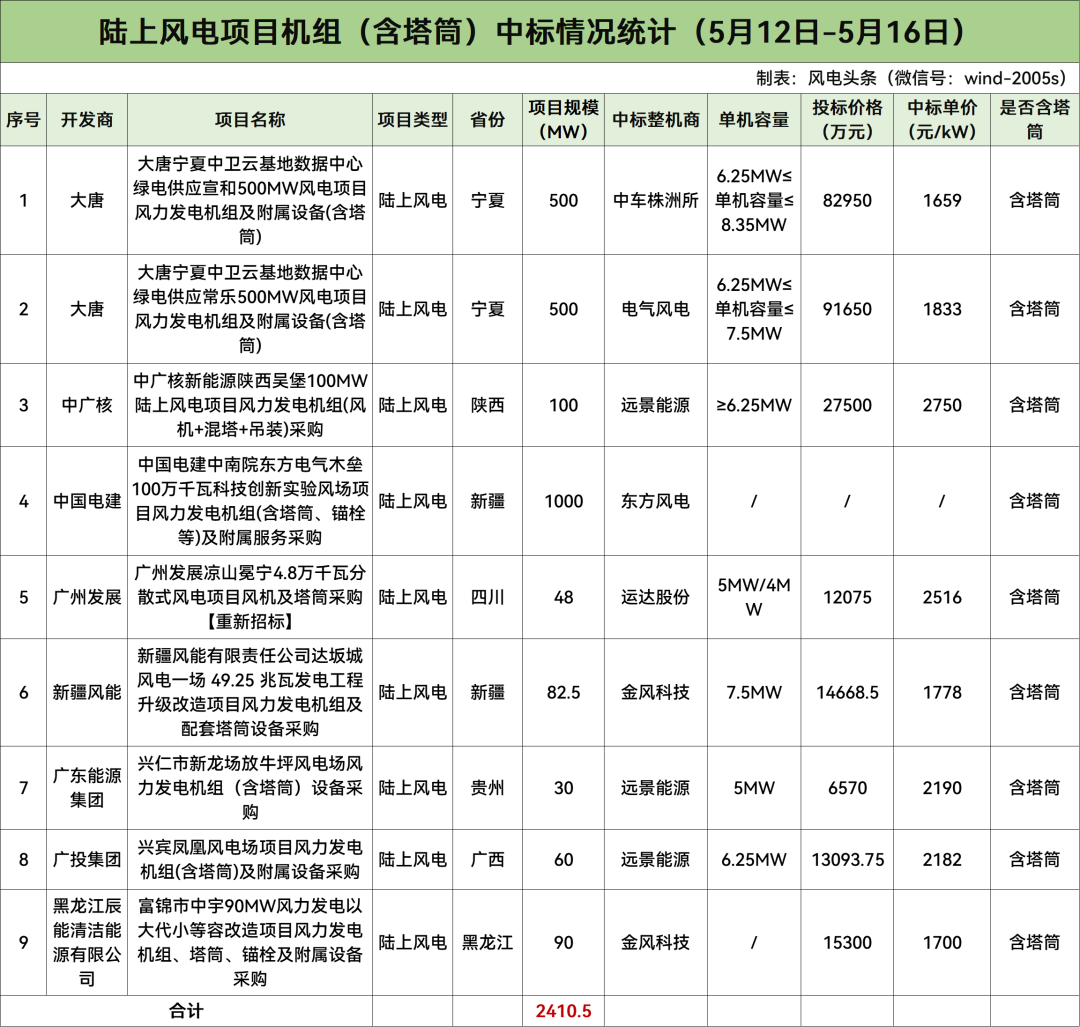

含塔筒陆上风电2410.5MW

中标均价2076元/kW

据风电头条(微信号:wind-2005s)统计,本周含塔筒陆上风电项目共计9个,规模总计2410.5MW,项目中标均价为2076元/kW。

中标单价最高的项目为中广核新能源陕西吴堡100MW陆上风电项目风力发电机组(风机+混塔+吊装)采购。最低中标单价为1659元/kW,项目为大唐宁夏中卫云基地数据中心绿电供应宣和500MW风电项目,由中车株洲所报出。

根据招标公告,大唐宁夏中卫云基地数据中心绿电供应宣和500MW风电项目位于宁夏回族自治区中卫市,总容量500MW,不允许上下浮动,6.25MW≤单机容量≤8.35MW,叶轮直径220米及以上;轮毂高度125米及以上;接受混排,混排机型不超过2种;接受降容,最多允许2台风机降容;塔筒形式为刚性钢塔。交货日期:合同签订后60日主机、塔筒开始交货,从开始交货起120日完成全部供货,满足现场吊装进度要求。

大唐宁夏中卫云基地数据中心绿电供应常乐500MW风电项目位于宁夏回族自治区中卫市,总容量500MW,不允许上下浮动,6.25MW≤单机容量≤7.5MW,叶轮直径220米及以上;轮毂高度125米及以上;接受混排,混排机型不超过2种;接受降容,最多允许2台风机降容;塔筒形式为刚性钢塔。交货日期:合同签订后60日主机、塔筒开始交货,从开始交货起120日完成全部供货,满足现场吊装进度要求。

中广核新能源陕西吴堡100MW陆上风电项目位于陕西省榆林市吴堡县西北部的张家山镇、郭家沟镇,场区距离吴堡县27km。风电场规划装机容量为100MW,机位数量16台,投标机型台数不应超过机位数量,投标机型总容量上浮不应超过1台单机容量的50%。(混排机组以较大容量机组为准)。单机容量6250kW及以上。交货期:风电机组设备:预计在2025年11月完成交货。塔筒:钢制塔筒:2025年8月前交付首批5套,2025年11月前交付剩余全部;混凝土塔筒:2025年7月交付首批5套,2025年11月前交付剩余全部。

广州发展凉山冕宁4.8万千瓦分散式风电项目计划采购容量约48MW,共分为1个标段,本次招标含铭牌容量5MW风力发电机组8台、铭牌容量4MW风力发电机组2台。最高投标限价12100万元。工期(交货期):具体交货时间以项目单位通知为准。

新疆风能有限责任公司达坂城风电一场49.25兆瓦发电工程升级改造项目位于新疆维吾尔自治区乌鲁木齐市乌鲁木齐县,本次改造主要针对风电场750kW级别风机,拟拆除39台750kW风机(合计规模29.25MW),同步在原场址新建11台7500kW风机,等容部分改造容量为29.25MW,新增容量为53.25MW,新增容量配置20%,4h 储能装置。采购内容为装机规模82.5MW、单机容量为7.5MW陆上风力发电机组11台及以上11台套风力发电机组塔筒设备和配套服务(含质保期服务等)。交货计划:第一批次:全部预应力锚栓组合件发放中标通知书后30日历天内全部到货;第二批次:所投机型11台套风力发电机组、塔筒设备签订合同后90日历天内全部到货。

兴仁市新龙场放牛坪风电场项目位于贵州省黔西南州兴仁市城南街道、雨樟镇一带的山梁上,项目总装机容量30MW,拟安装6台风机单机容量为5MW的风力发电机组,交货期:首批风力发电机组交货数量不低于3套,其中第一批风机交货日期暂定为2025年7月20日。

兴宾凤凰风电场项目位于广西来宾市兴宾区,总装机容量60MW、不多于10台单机容量为6.25MW的陆上风力发电机组。交货期:2025年6月30日(以买方正式通知时间为准)。

富锦市中宇90MW风力发电以大代小等容改造项目风电场总装机规模90MW,投标人自行选择机型,按现场实际设计风机布置方案,共计9个风机位。

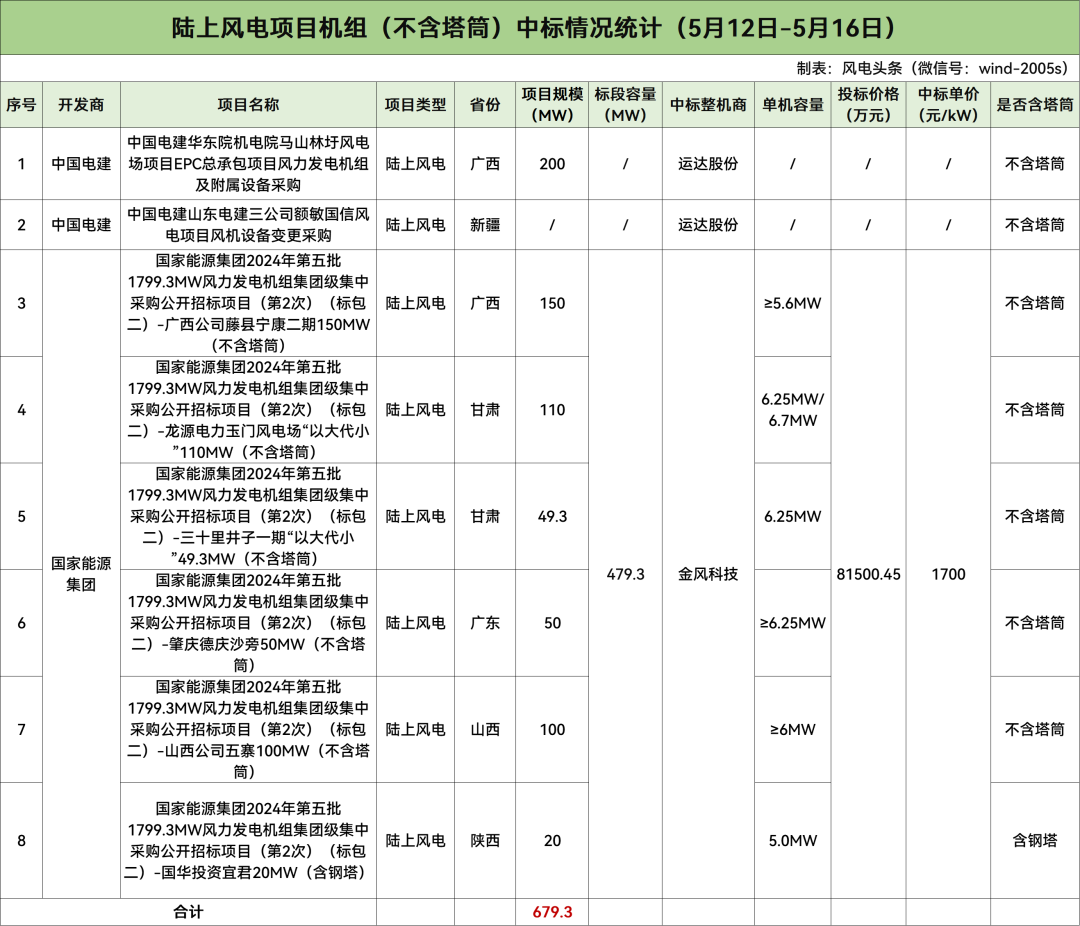

不含塔筒陆上风电679.3MW

据风电头条(微信号:wind-2005s)统计,本周不含塔筒陆上风电项目共计8个,规模总计679.3MW,项目中标单价为1700元/kW。

根据招标公告,国家能源集团2024年第五批1799.3MW风力发电机组集团级集中采购公开招标项目(第2次)标包二包含6个项目:

广西公司藤县宁康二期项目位于广西梧州市藤县古龙镇,采购单机容量不小于5.6MW,叶轮直径200m及以上,轮毂高度120m及以上,风机数量不高于26台,单位千瓦扫风面积比大于等于5.60,总容量为150MW (总容量允许偏差 +2%以内)成套的风力发电机组及附属设备。交货期:2025年3月15日前首台风机交货;2025年6月15日前累计交货15台风机;2025年7月30日前全部风机交货。

龙源电力玉门风电场“以大代小”项目:玉门风电场(甘肃洁源试验风场、甘肃洁源一期工程、甘肃洁源二、三期技改工程、甘肃洁源重点技改工程)(52.2MW)以大代小工程风电项目拟安装3台单机容量6.25MW风电机组和5台单机容量6.7MW风电机组,轮毂高度不低于125米,叶轮直径不小于220米,规划建设容量为52.2MW,投标容量不允许超过52.2MW,1台机组限功率运行。玉门风电场(甘肃洁源酒泉玉门风电场二期、三期57.8MW发电工程)以大代小工程风电项目拟安装5台单机容量6.25MW风电机组和4台单机容量6.7MW风电机组,轮毂高度不低于125米,叶轮直径不小于220米,规划建设容量为57.8MW,投标容量不允许超过57.8MW,1台机组限功率运行。交货期:锚栓交货期2025年4月﹣2025年5月;主机交货期2025年5月﹣2025年6月;叶片交货期2025年5月﹣2025年6月;轮毂交货期2025年5月﹣2025年6月。

三十里井子风电场一期(甘肃洁源酒泉玉门三十里井子风电场49.3MW发电工程)以大代小工程风电项目拟安装8台单机容量6.25MW风电机组,轮毂高度不低于125米,叶轮直径不小于220米,规划建设容量为49.3MW,投标容量不允许超过49.3MW,1台机组限功率运行。交货期:锚栓交货期2025年4月﹣2025年5月;主机交货期2025年5月﹣2025年6月;叶片交货期2025年5月﹣2025年6月;轮毂交货期2025年5月﹣2025年6月。

龙源电力肇庆德庆沙旁项目总装机容量为50MW,拟安装8台及以内单机容量6.25MW及以上风电机组,叶轮直径220米及以上,规划建设容量为50MW。交货期:锚栓交货期 2025年5月-2025年8月;主机交货期 2025年6月-2025年10月。

山西公司五寨项目拟采购单机容量6MW及以上低温型风力发电机组,风机机位不超过16个,轮毂高度140m及以上,叶轮直径不小于210m,规模容量100MW(超过规划容量的限功率运行)。交货期:主机交货期2025年5月-2025年8月;叶片交货期2025年5月-2025年8月。轮毂交货期2025年5月-2025年8月。

国华宜君2万千瓦风电项目拟建设4台5.0MW的风力发电机组,总装机容量为20MW,轮毂高度不小于140米,叶轮直径≥195米。采购内容包含4台5.0MW的全套风电机组。交货期:2025年4月至2025年5月。

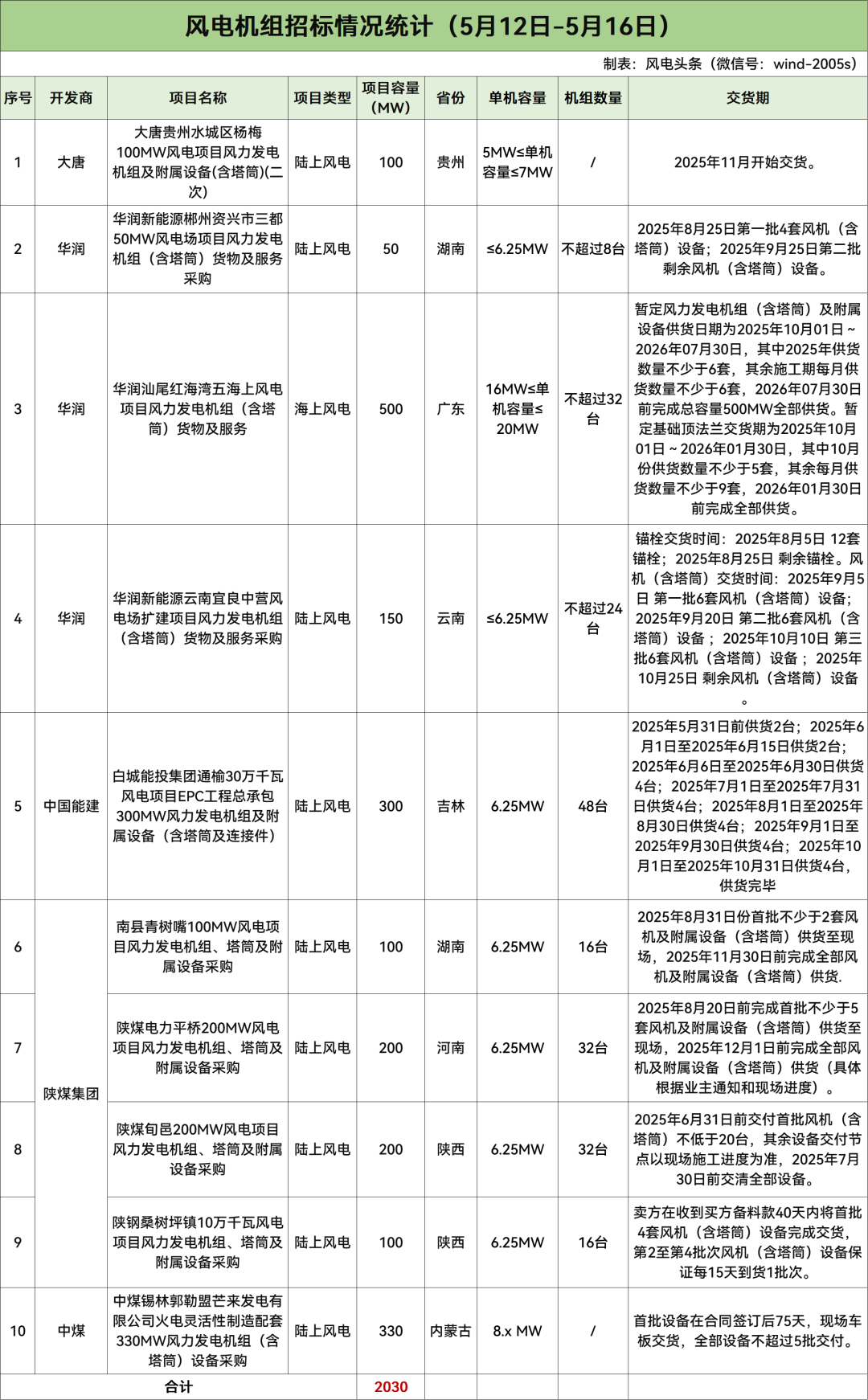

累计2030MW

5家开发商风电机组招标

据风电头条(微信号:wind-2005s)统计,本周风机招标市场方面,共10个项目2030MW风机启动采购,开发商是大唐、华润、中国能建、陕煤集团、中煤。

大唐招标规模为100MW,华润招标规模为700MW,中国能建招标规模为300MW,陕煤集团招标规模为600MW,中煤招标规模为330MW。

根据招标公告,大唐贵州水城区杨梅100MW风电项目位于贵州省六盘水市水城县,总容量100MW,允许浮动,100MW≤总容量浮动范围≤105MW,单机容量Y06、Y07、Y08、Y14、Y15机位:5MW≤单机容量≤5.6MW,其余 12个机位:6MW≤单机容量≤7MW。200m≤叶轮直径;115m≤轮毂高度≤125m;机型单位千瓦扫风面积不低于5.61m2/kW;接受混排,最多允许2种机型混排;允许降容,降容后的单机容量需满足本项目对应的单机容量要求;限定钢塔。交货日期:2025年11月开始交货。

华润新能源郴州资兴市三都50MW风电场项目位于湖南省郴州资兴市三都镇,总容量50MW(超过按照50MW计算),不超过8台风电机组;投标机型方案的整场平均单位千瓦扫掠面积不低于5.9m2/kW;投标风电机组单台容量不大于6.25MW;塔型为全钢式刚性塔架;风机静止状态下叶尖最小离地距离(计算方法:轮毂中心高度-认证叶轮直径/2)不低于14 m,叶尖离风机平台边坡距离不低于10m。交货期/工期:锚栓交货时间:2025年7月20日所有锚栓;风机(含塔筒)交货时间:2025年8月25日第一批4套风机(含塔筒)设备;2025年9月25日第二批剩余风机(含塔筒)设备。

华润汕尾红海湾五海上风电项目位于广东省汕尾市红海湾海域,项目总容量为500MW(若超过按照500MW计算),风电机组台数不超过32台(含塔筒),16MW≤单机容量≤20MW,叶轮直径小于300m。投标机型的单位千瓦扫风面积≥3.22m2/kW(以型式认证/设计认证上叶轮直径计算)。如为混排方案,混排机型不超过2种。交货期/工期:1.暂定风力发电机组(含塔筒)及附属设备供货日期为2025年10月01日~2026年07月30日,其中2025年供货数量不少于6套,其余施工期每月供货数量不少于6套, 2026年07月30日前完成总容量500MW全部供货。(具体供货期以招标人书面通知为准);暂定基础顶法兰交货期为2025年10月01日~2026年01月30日,其中10月份供货数量不少于5套,其余每月供货数量不少于9套,2026年01月30日前完成全部供货(具体供货期及数量以招标人书面通知为准,如供货时间发生变化,招标人提前三个月通知)。

华润新能源云南宜良中营风电场扩建项目位于云南省昆明市宜良县匡远街道、狗街镇,总容量150MW(超过按照150MW计算),风机台数不超过24台,单机容量不大于6.25MW(含本数),投标机型方案的整场平均单位千瓦扫掠面积不低于4.92m2/kW,塔型为全钢式刚性塔架,风机静止状态下叶尖最小离地距离(计算方法:轮毂中心高度-认证叶轮直径/2)不低于14m,叶尖离风机平台边坡距离不低于10m。交货期/工期:锚栓交货时间:2025年8月5日 12套锚栓;2025年8月25日 剩余锚栓。风机(含塔筒)交货时间:2025年9月5日 第一批6套风机(含塔筒)设备;2025年9月20日 第二批6套风机(含塔筒)设备 ;2025年10月10日 第三批6套风机(含塔筒)设备 ;2025年10月25日 剩余风机(含塔筒)设备。具体供货时间以书面排产通知书中的时间为准。

白城能投集团通榆30万千瓦风电项目位于吉林省白城市通榆县瞻榆镇、新华镇、新发乡,本期工程建设300MW风力发电机组,共安装单机容量为6.25MW的风力发电机组48台。本招标项目划分为2个标段,本次招标为其中的001+风力发电机组包1及002+风力发电机组包2。001+风力发电机组包1、002+风力发电机组包2交货时间:2025年5月31日前供货2台;2025年6月1日至2025年6月15日供货2台;2025年6月6日至2025年6月30日供货4台;2025年7月1日至2025年7月31日供货4台;2025年8月1日至2025年8月30日供货4台;2025年9月1日至2025年9月30日供货4台;2025年10月1日至2025年10月31日供货4台,供货完毕(单台风力发电机组及附属设备含塔筒及连接件供货到场并通过到场验收视为供货完毕,供货范围见技术规范书)。

南县青树嘴100MW风电项目位于湖南省益阳市南县。本次招标机型总容量不低于100MW,设计安装16台单机容量为6.25MW的风力发电机组,轮毂高度不低于160m,采用混塔方式,叶片直径不低于216m。供货时间为:2025年8月31日份首批不少于2套风机及附属设备(含塔筒)供货至现场,2025年11月30日前完成全部风机及附属设备(含塔筒)供货,具体供货时间及数量由双方另行确定,但投标方需满足招标方建设进度要求。

陕煤电力平桥200MW风电项目位于河南省信阳市平桥区。本次招标容量为200MW,投标主机数量32台,轮毂高度160m,单机容量6.25MW,叶轮直径≥210m、≤220m的风力发电机组及附属设备,含160m钢混塔架(其中A22风机的机位点受机场限高影响,塔筒高度为150m),以及风力发电机组及附属设备质保期内的维修和保养。本次招标不接受机组降容和混排方案。供货时间为:2025年8月20日前完成首批不少于5套风机及附属设备(含塔筒)供货至现场,2025年12月1日前完成全部风机及附属设备(含塔筒)供货(具体根据业主通知和现场进度)。

陕煤旬邑200MW风电项目位于咸阳市旬邑县土桥镇。本次招标项目为单台6.25MW,主机设备共计32套,叶轮直径220m左右、轮毂高度160m混塔及以上的智能型风力发电机组及配套的轮毂高度为160米混塔和内附件制造(包括混塔与混塔、混筒与塔筒之间的法兰)及其相关的服务。供货时间为:2025年6月31日前交付首批风机(含塔筒)不低于20台,其余设备交付节点以现场施工进度为准,2025年7月30日前交清全部设备。

陕钢桑树坪镇10万千瓦风电项目规划装机容量100MW,工程位于陕西省渭南市韩城市桑树坪镇 。本次招标项目为单台6.25MW,主机设备共计16套,叶轮直径221m左右、轮毂高度125m钢塔及以上的智能型风力发电机组及配套的轮毂高度为125米钢塔和内附件制造(包括法兰及内附件)及其相关的服务。供货时间为:卖方在收到买方备料款40天内将首批4套风机(含塔筒)设备完成交货,第2至第4批次风机(含塔筒)设备保证每15天到货1批次。

中煤锡林郭勒盟火电灵活性制造配套330MW风电项目规划场址位于锡林郭勒盟苏尼特左旗满都拉图镇西北40km,地处中煤芒来2×660MW高效超超临界燃煤发电机组工程东北侧10km,场址规划用地面积约150km2,总装机容量330MW,单机容量8.x MW,交货期:首批设备在合同签订后75天,现场车板交货,全部设备不超过5批交付。

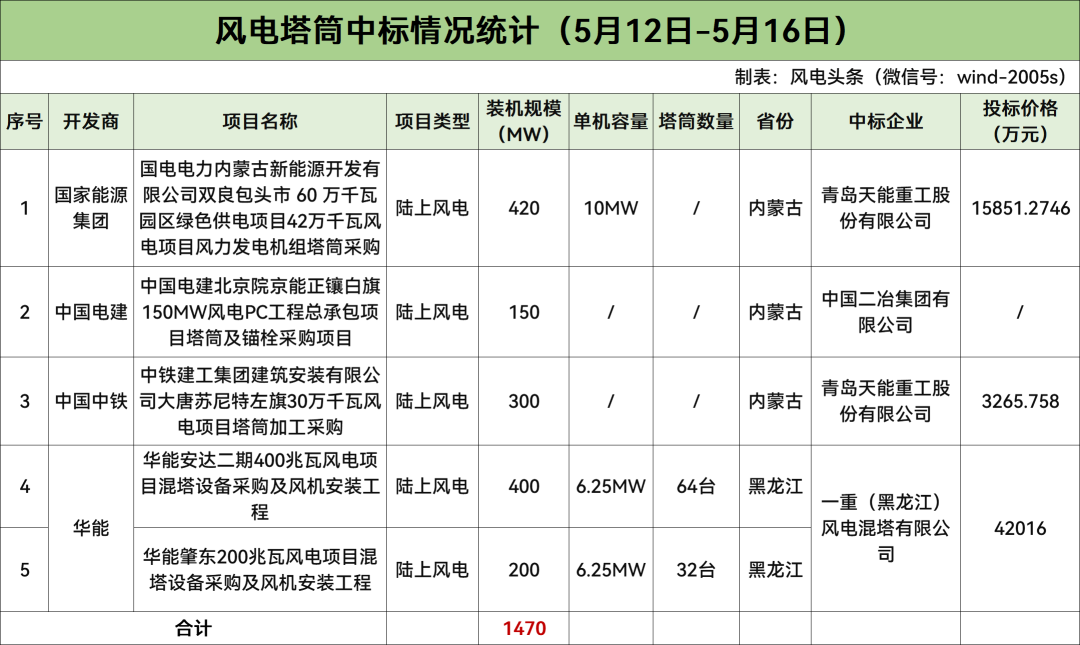

1470MW风电塔筒项目开标

据风电头条(微信号:wind-2005s)统计,本周有5个陆上风电项目塔筒采购开标,规模为1470MW,开发商为国家能源集团、中国电建、中国中铁、华能。

根据招标公告,国电电力内蒙古新能源开发有限公司双良包头市60万千瓦园区绿色供电项目42万千瓦风电项目位于双良包头市达茂旗镇。本项目风电规划装机容量420MW,建设期12个月,主要由42台10MW 风力发电机组、42台箱变、通过场内35kV集电线路接入风电、光伏共建的 220kV 升压站,配套场内道路等组成。本次招标范围为42套10000KW风力发电机组塔筒(轮毂高度125m)。交货期:自合同签订之日起45天开始交,8月10日前全部交付完成。

华能安达二期400兆瓦风电项目总容量400兆瓦,拟安装64台6.25兆瓦风力发电机组。招标范围:风机塔筒钢混塔架及附件采购:共64台风力发电机组塔筒,轮毂中心高度140m,风机安装施工。交货期:混塔设备交货期:2025年6月开始供货(含附件),按照工程的进度供货,每月保证完成至少10套混塔供货,后续设备按照工程的进度供货,截止2025年10月30日前完成全部供货(具体供货时间以项目单位通知为准)。2025年12月30日前完成全部风机安装及配合调试试验工作。

华能肇东200兆瓦风电项目总容量200兆瓦,拟安装32台6.25兆瓦风力发电机组。招标范围:风机塔筒钢混塔架及附件采购:共32台风力发电机组塔筒,轮毂中心高度160m,风机安装施工。交货期:混塔设备交货期:2025年6月开始供货(含附件),按照工程的进度供货,每月保证完成至少10套混塔供货,后续设备按照工程的进度供货,截止2025年10月30日前完成全部供货(具体供货时间以项目单位通知为准)。2025年11月30日完成全部风机安装。2025年12月15日前配合完成全部风机调试试验工作。

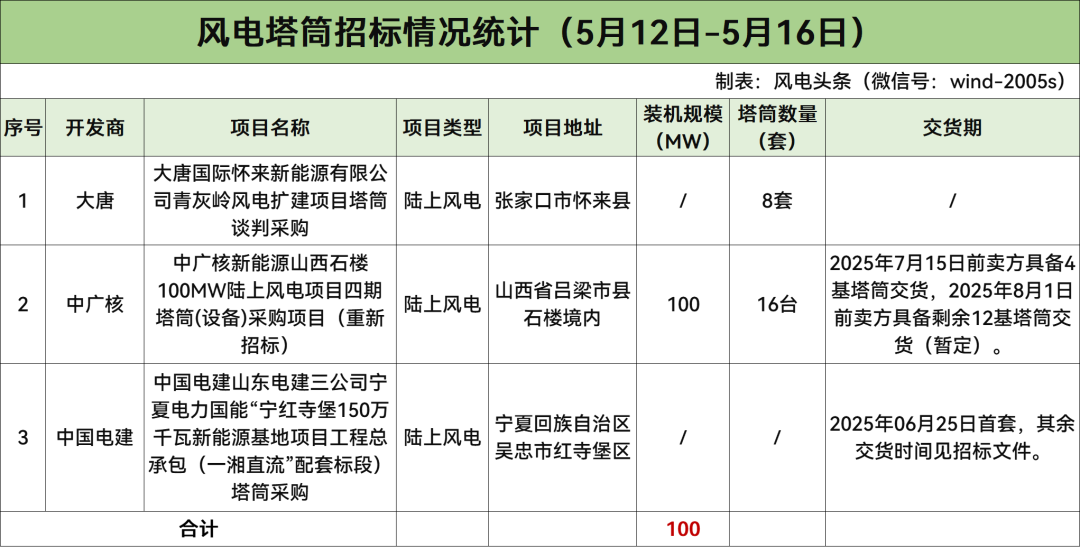

100MW风电塔筒项目招标

据风电头条(微信号:wind-2005s)统计,本周风电塔筒招标市场方面,共3个项目100MW塔筒启动采购,开发商是大唐、中广核、中国电建。

根据招标公告,大唐国际怀来新能源有限公司青灰岭风电扩建项目采购8套塔筒,需用日期:2025-07-07。

中广核石楼龙交四期风电场一期工程位于山西省吕梁市县石楼境内,设计拟安装16台单机容量为6.25kW的风力发电机组,采购16台风力发电机组配套塔筒,供货时间:2025年7月15日前卖方具备4基塔筒交货,2025年8月1日前卖方具备剩余12基塔筒交货(暂定)。

中国电建山东电建三公司宁夏电力国能“宁红寺堡150万千瓦新能源基地项目采购采购风电项目塔筒,交货时间:2025年06月25日首套,其余交货时间见招标文件。

来源:风电头条

特别声明

国际能源网声明:本文仅代表作者本人观点,与国际能源网无关,文章内容仅供参考。凡注明“来源:国际能源网”的所有作品,版权均属于国际能源网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多能源资讯推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
