5月20日,大渡河金川水电站4号机组转子顺利吊入机坑,标志着该站首台机组转子吊装工作圆满结束,该电站机电设备安装工作正式进入加速攻坚阶段。

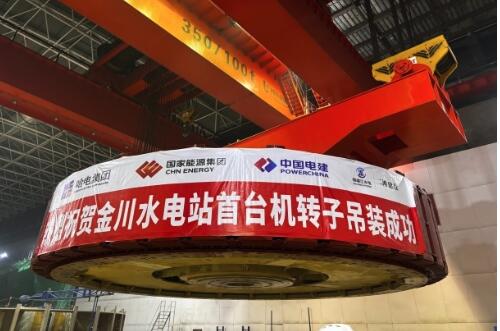

图为大渡河金川水电站4号机组转子吊装现场
转子吊装是水轮发电机组安装工程中一项技术难度高、危险系数大的工作,需要起重、机械、电气作业人员通力协作完成,首次吊装更是对主厂房桥机、转子及吊具等设备制造、安装、调试质量的一次重大检验。金川水电站转子主要由中心体、支臂、磁轭、磁极、引线及附件组成,其外径长11146毫米,高2270毫米,磁极对数为22,起吊总重约570吨,为机组最重起吊设备。
为迎接金川水电站首台机组转子吊装这一重大节点性工作,金川公司提前谋划、合理部署,在开展该机组下机架、推力轴承、制动器等设备安装工作的同时,组织机电监理、施工单位、桥机厂家、电科院等单位提前完成了转子吊装方案编制审核、主厂房桥机并车调试及各部检查、转子吊具探伤检测等工作,为该机组转子吊装做好了充分准备。正式吊装前,该公司再次组织机电监理、施工单位、设备厂家对转子吊装专项方案进行再学习,对吊装流程、安全监控、应急措施等进行详细部署,明确人员分工及职责,最终保证了首台机组转子吊装工作圆满结束,为该电站机组实现按期投产发电奠定了坚实基础。
