| 能源建设

中国能建山西院总承包的同热三期2×100万千瓦煤电工程1号机组除氧器吊装完成

来源:中国能建山西院

作者:王峰、赵亮宇

时间:2025-05-29

5月20日,中国能建山西院总承包建设的同热三期2×100万千瓦煤电工程1号机组除氧器吊装完成。

本工程新建两台100万千瓦高效超超临界空冷供热燃煤机组,同步建设脱硫、脱硝设备。本次吊装的除氧器是电厂的核心设备之一,总重达109吨,筒长29.74米、筒体直径4.208米,属于超重、超高、超长件,吊装难度极大。由于其吊装区域位于狭窄的锅炉钢架内,需跨越39.2米高空滑道,并控制水平误差小于5毫米。

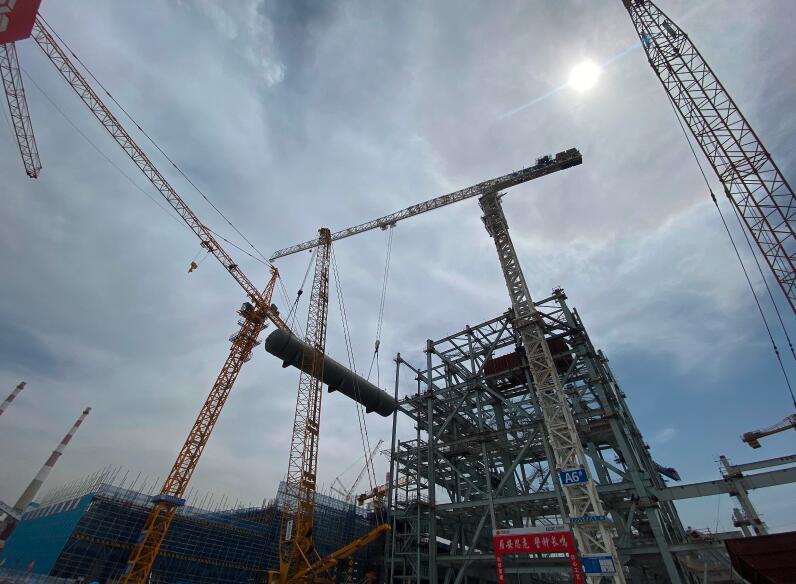

经过多次专项方案论证并结合三维模拟技术预演吊装路径,最终确定采用260吨履带吊(主臂62米,最大回转半径13米)与140吨塔吊(回转半径34米)双机协同抬吊,配合轨道托运就位的施工方案,以确保除氧器能够安全、精准地吊装到位。经过三小时作业,除氧器平稳就位于预定位置。

项目建成后,预计全年可发电95.36亿千瓦时,供热1311万吉焦,全年平均发电标煤耗242.328克/千瓦时。供热期热电比82.6%,设计供热能力2800万平方米,将为大同市冬季供热提供坚强保障,为晋北能源基地大同-天津南特高压通道提供安全可靠的电源支撑。
