据风电头条统计,6月2日-6月6日风电整机采购开标总计6184.93MW,风电机组招标总计309.5MW;风电塔筒开标总计600MW,风电塔筒招标总计200MW。
陆上风电:含塔筒最低中标单价1842元/kW,最高中标单价2195元/kW。不含塔筒最低中标单价1214元/kW,最高中标单价1499元/kW。
开标企业主要包括国家能源集团、大唐、中国电建、浙能集团、河北建投5家。
本周获得风机订单的整机商为运达股份、东方风电、远景能源、电气风电、中车株洲所、金风科技、中船海装7家。
本周获得塔筒订单的企业有4家,为山东颐杰鸿丰能源装备有限公司、湖南利德金属结构有限责任公司、山东中车同力钢构有限公司、太重(察哈尔右翼中旗)新能源科技有限公司。

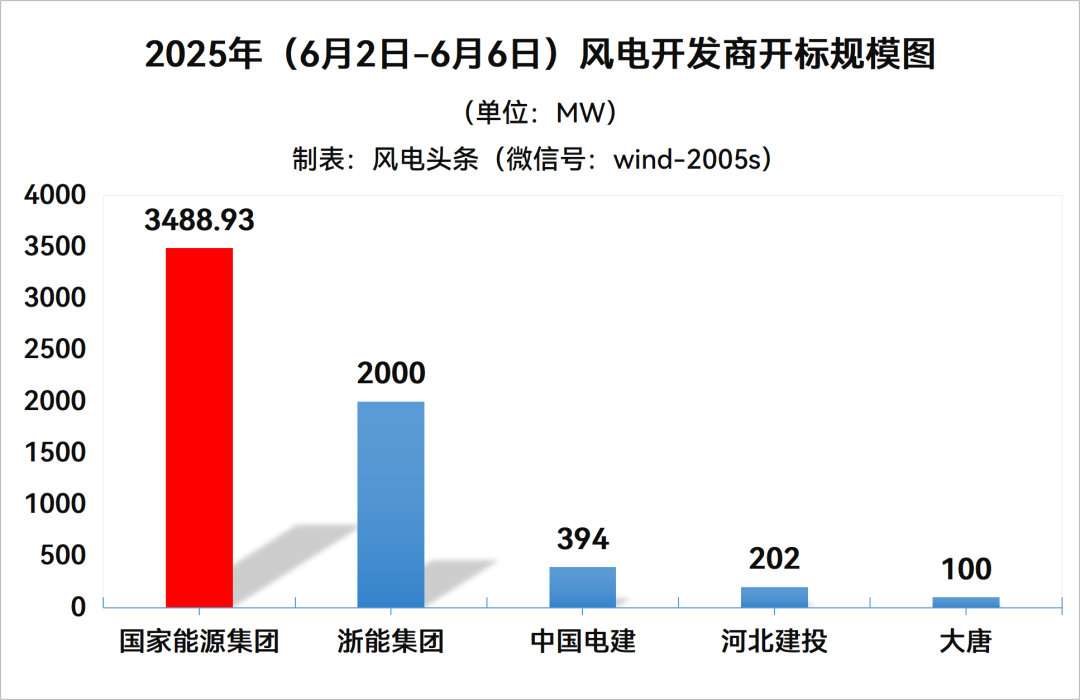

6184.93MW风电机组开标
7家整机商入围
根据风电头条统计,本周共30个风电项目6184.93MW风机启动采购,斩获风电机组中标订单的整机商为运达股份、东方风电、远景能源、电气风电、中车株洲所、金风科技、中船海装7家。
开标的企业包括国家能源集团、大唐、中国电建、浙能集团、河北建投5家。
国家能源集团开标3488.93MW,中车株洲所中标1010MW,运达股份中标828.93MW,远景能源中标800MW,金风科技中标500MW,东方风电中标350MW。
浙能集团开标2000MW,东方风电中标1008MW,运达股份中标496MW,电气风电中标496MW。
中国电建开标394MW,金风科技中标234MW,运达股份中标130MW,中船海装中标30MW。
河北建投开标202MW,由运达股份中标。
大唐开标100MW,由电气风电中标。

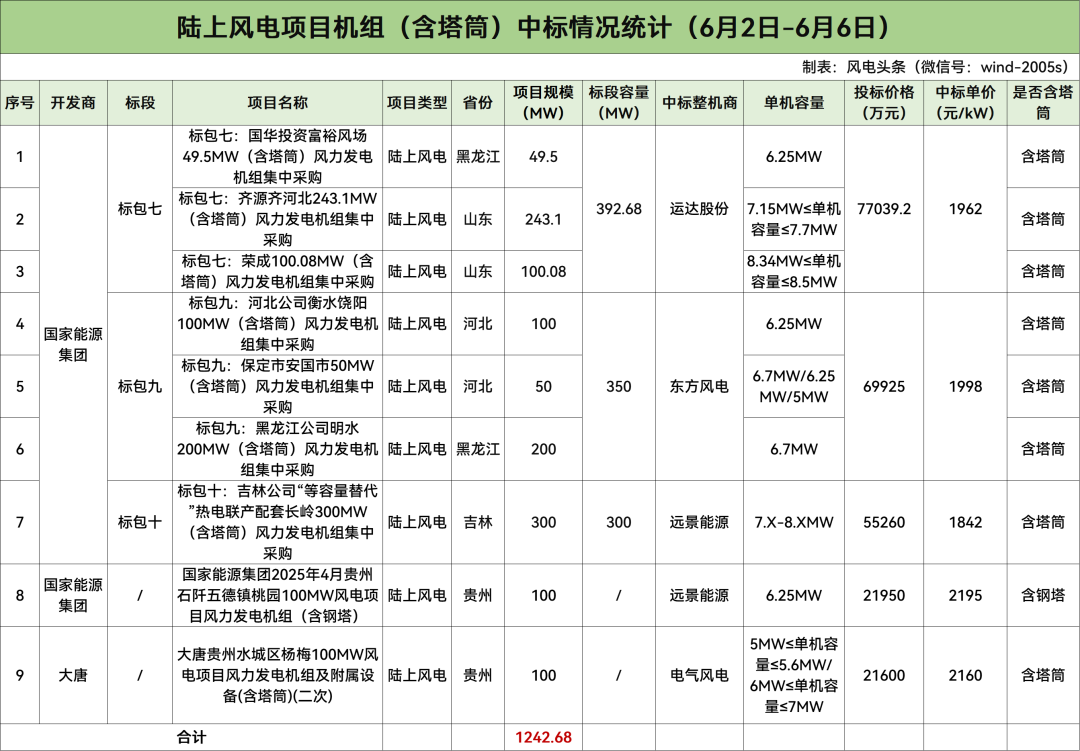

含塔筒陆上风电1242.68MW
中标均价2031元/kW
据风电头条统计,本周含塔筒陆上风电项目共计9个,规模总计1242.68MW,项目中标均价为2031元/kW。
中标单价最高的项目为国家能源集团2025年4月贵州石阡五德镇桃园100MW风电项目。中标单价最低的项目为国家能源集团2025年第1批4354.33MW风力发电机组集采-标包十:吉林公司“等容量替代”热电联产配套长岭300MW(含塔筒)风力发电机组采购。
根据招标公告,国家能源集团2025年第1批4354.33MW风力发电机组集采公开招标项目共10个标包,项目规模合计4354.33MW,单机容量5MW-10MW。
标包七:国华投资富裕风场49.5MW风电项目位于黑龙江省齐齐哈尔市最西部,富裕县境内,拟建设拟定2台6.25MW(限功率至6.0MW,轮毂高度115米)、6台6.25MW(轮毂高度140米)的风力发电机组,总装机容量为49.5MW,叶轮直径≥200米。交货期:2025年9月至2025年10月,具体供货计划以招标人提前2个月书面通知为准。
标包七:国华投资齐源齐河北243.1MW风电项目位于山东省德州市齐河县,拟建设装机数量34台(不多于34台),单机容量不小于7.15MW、不大于7.7MW的风力发电机组(不接受混排),总装机容量为243.1MW。轮毂高度140米,叶轮直径≥220米。交货期:2025年7月至2025年10月,具体供货计划以招标人提前2个月书面通知为准。
标包七:国华投资荣成100.08MW风电项目位于山东省威海市荣成市北部沿岸地区,塔筒采用全钢钢塔,拟建设装机数量不超过12台,单机容量不小于8.34MW、不大于8.5MW的风力发电机组(不接受混排),总装机容量为100.08MW。轮毂高度不低于125米,叶轮直径≥220米。交货期:2025年8月至2025年12月,具体供货计划以招标人提前2个月书面通知为准。
标包九:河北公司衡水饶阳100MW风电项目位于河北省衡水市饶阳县,本次采购范围为16台单机容量6.25MW的整套风力发电机组(含钢混合塔筒采购),总容量100MW。叶轮直径不小于220米,塔筒每段不超过25米、轮毂高度160米,塔筒结构型式为混凝土-钢混合塔筒。交货期:塔筒交货期:2025年7月-2025年10月;主机交货期:2025年7月-2025年10月;叶片交货期:2025年7月-2025年10月;轮毂交货期:2025年7月-2025年10月;底部控制柜、塔筒内变压器等同塔筒同时供货。
标包九:国能保定安国市50兆瓦风力发电项目场址位于河北省保定市下辖安国市境内,拟安8台风力发电机组(含钢混合塔筒采购),建设容量为50MW(不允许负偏差,超出容量限功率运行,评标价格按50MW计算)。其中第一部分建设容量为20MW,采用3台单机容量为6.7MW的风力发电机组(其中一台风力发电机组降容至6.6MW),叶轮直径不小于220米,轮毂高度160米;第二部分建设容量为30MW,采用4台单机容量为6.25MW的风力发电机组,叶轮直径不小于220米;1台单机容量为5MW的风力发电机组,叶轮直径不小于195米,轮毂高度160米(根据项目限高进行调整)。交货期:塔筒交货期:2025年7月-2025年10月;主机交货期:2025年7月-2025年10月;叶片交货期:2025年7月-2025年10月;轮毂交货期:2025年7月-2025年10月;底部控制柜、塔筒内变压器等同塔筒同时供货。
标包九:国能黑龙江明水200MW风电项目拟安装30台单机容量6.7MW风电机组,建设容量为200MW(不接收混排,不允许负偏差,超出容量限功率运行,评标价格按200MW计算)及混塔(混合式);轮毂高度160米,叶轮直径200米及以上。交货期:吊装前需安装的设备供货期:塔筒交货期:2025年10月-2026年7月;主机交货期:2025年10月-2026年7月;叶片交货期:2025年10月-2026年7月;底部控制柜、塔筒内变压器等同塔筒同时供货。
标包十:国能“等容量替代”热电联产配套长岭300MW瓦风电项目安装7.X-8.XMW组合风电机组36台,机型不超过2种,总容量300MW(不允许偏差,评标价格以项目容量计算),塔筒拟采用140米钢塔,叶轮直径220米以上。交货期:锚栓交货期:2025年7月-2025年8月;塔筒、主机、轮毂、叶片交货期:2025年9月-2026年3月。
石阡五德镇桃园风电场项目位于铜仁市石阡五德镇,拟安装16台单机容量6.25MW级的风电机组,建设容量为100MW,风电场总装机容量允许偏差为0,轮毂高度为125m,风轮直径220m及以上,拟新建1座110kV升压站。交货期:锚栓供货:合同签订后60天完成交货。塔筒和风机设备:合同签订后180天完成交货。
大唐贵州水城区杨梅100MW风电项目位于贵州省六盘水市水城县,总容量100MW,允许浮动,100MW≤总容量浮动范围≤105MW,单机容量Y06、Y07、Y08、Y14、Y15机位:5MW≤单机容量≤5.6MW,其余 12个机位:6MW≤单机容量≤7MW。200m≤叶轮直径;115m≤轮毂高度≤125m;机型单位千瓦扫风面积不低于5.61m2/kW;接受混排,最多允许2种机型混排;允许降容,降容后的单机容量需满足本项目对应的单机容量要求;限定钢塔。交货日期:2025年11月开始交货。

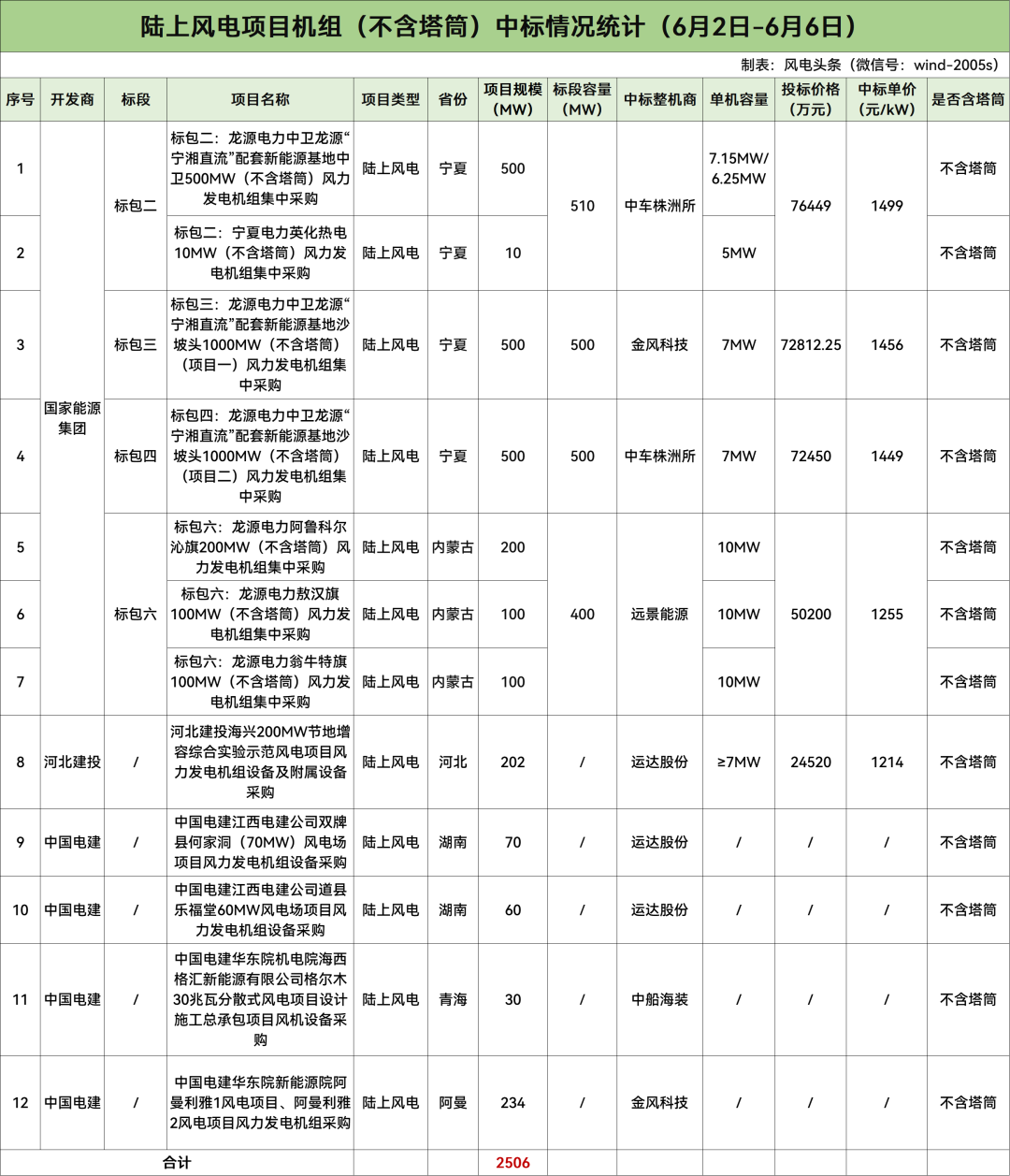

不含塔筒陆上风电2506MW
中标均价1375元/kW
据风电头条统计,本周不含塔筒陆上风电项目共计12个,规模总计2506MW,项目中标均价为1375元/kW。
最高中标单价为1499元/kW,项目为国家能源集团2025年第1批4354.33MW风力发电机组集采公开招标项目-标包二:龙源电力中卫龙源“宁湘直流”配套新能源基地中卫500MW(不含塔筒)、宁夏电力英化热电10MW(不含塔筒)风力发电机组集中采购,由中车株洲所报出。最低中标单价为1214元/kW,项目为河北建投海兴200MW节地增容综合实验示范风电项目,由运达股份报出。
根据招标公告,国家能源集团2025年第1批4354.33MW风力发电机组集采公开招标项目共10个标包,项目规模合计4354.33MW,单机容量5MW-10MW。
标包二:龙源电力中卫龙源“宁湘直流”配套新能源基地中卫500MW(不含塔筒)风电项目位于中卫市境内,建设总容量为500MW。拟安装56台单机容量7.15MW和16台单机容量6.25MW的风力发电机组(超出部分限功率运行,评标价格以项目规划容量计算;叶轮直径不得小于220米,塔筒高度不小于125米),共计72台风力发电机组。交货期:锚栓交货期 2025年7月;底部控制柜、塔筒内变压器交货期:2025年7月-2025年8月。主机交货期 2025年8月-2025年9月;叶片交货期:2025年8月-2025年9月。
标包二:宁夏英力特化工股份有限公司热电分公司10MW自发自用分散式风电项目位于宁夏回族自治区石嘴山市惠农区河滨街道境内,本项目规划装机规模为10MW,拟安装2台单机容量5MW风电机组(叶轮直径190-200米,轮毂高度110-115米)。交货期:锚栓交货期:2025年7月;底部控制柜、塔筒内变压器交货期:2025年7月;主机交货期:2025年8月上旬完成供货;叶片交货期:2025年8月上旬完成供货。
标包三:中卫龙源新能源有限公司“宁湘直流”配套新能源基地沙坡头100万千瓦风电项目位于中卫市境内,建设总容量为1000MW。本标段招标容量为500MW,拟安装70台及以内,单机容量7MW级风电机组(总容量不允许负偏差,超出部分限功率运行,评标价格以项目容量计算;叶轮直径不小于220米,塔筒高度不小于125米),只接受一种单机容量的机型投标方案,不接受混搭机型方案。交货期:锚栓交货期:2025年7月:底部控制柜、塔筒内变压器交货期:2025年7月-2025年8月;主机交货期:2025年8月-2025年9月;叶片交货期:2025年8月-2025年9月。
标包四:中卫龙源新能源有限公司“宁湘直流”配套新能源基地沙坡头100万千瓦风电项目位于中卫市境内,建设总容量为1000MW。本标段招标容量为500MW,拟安装70台及以内,单机容量7MW级风电机组(总容量不允许负偏差,超出部分限功率运行,评标价格以项目容量计算;叶轮直径不小于220米,塔筒高度不小于125米),只接受一种单机容量的机型投标方案,不接受混搭机型方案。交货期:锚栓交货期2025年7月;底部控制柜、塔筒内变压器交货期2025年7月-2025年8月;主机交货期 2025年8月-2025年9月;叶片交货期 2025年8月-2025年9月。
标包六:龙源电力内蒙古赤峰阿鲁科尔沁旗20万千瓦风电防沙治沙一体化项目(不含塔筒)位于赤峰市阿鲁科尔沁旗,建设容量为200MW,拟安装20台单机容量10MW风电机组,叶轮直径不低于230米,轮毂高度不低于130米,不接受混排。交货期:锚栓交货期2025年7月;底部控制柜、塔筒内变压器等同塔筒同时供货;吊装前需安装的设备供货期:2025年7月;主机交货期;2025年8月至9月;叶片交货期;2025年8月至9月;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。
标包六:龙源电力内蒙古赤峰敖汉旗10万千瓦风电防沙治沙一体化项目(不含塔筒)位于赤峰市敖汉旗长胜镇西北侧10km处,建设容量为100MW,拟安装10台10MW风电机组,叶轮直径不低于230米,轮毂高度不低于130米,不接受混排。交货期:锚栓交货期2025年7月;底部控制柜、塔筒内变压器等同塔筒同时供货;吊装前需安装的设备供货期:2025年7月;主机交货期;2025年8月至9月;叶片交货期;2025年8月至9月;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。
标包六:龙源电力内蒙古赤峰翁牛特旗10万千瓦风电防沙治沙一体化项目(不含塔筒)位于赤峰市翁牛特旗毛山东乡、五分地镇境内,建设容量为100MW。拟安装10台单机容量10MW风电机组,叶轮直径不低于230米,轮毂高度不低于130米,不接受混排。交货期:锚栓交货期2025年7月;底部控制柜、塔筒内变压器等同塔筒同时供货;吊装前需安装的设备供货期:2025年7月;主机交货期;2025年8月至9月;叶片交货期;2025年8月至9月;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。
河北建投海兴200MW节地增容综合实验示范风电项目位于河北沧州市海兴县香坊乡,总容量202MW,单机容量7MW及以上,交货时间:首批50MW风机到场时间:2025年6月30日前;剩余风机到场时间:2025年10月30日前;根据工程建设情况需要,最终交货时间、数量、批次如有变化,以买方书面通知为准。

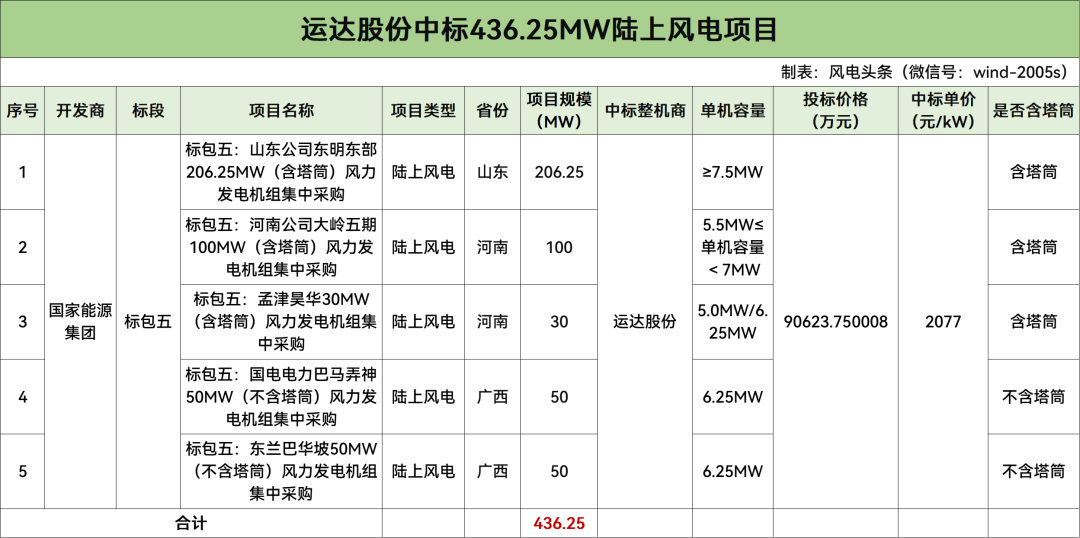

运达股份中标436.25MW陆上风电项目
据风电头条统计,本周还值得注意的是,国家能源集团2025年第1批4354.33MW风力发电机组集采公开招标项目-标包五由运达股份中标,共5个项目,规模合计436.25MW。
根据招标公告,国家能源集团2025年第1批4354.33MW风力发电机组集采-标包五:山东公司绿能公司(东明)东部206.25MW风电项目位于山东省菏泽市东明县境内,设计安装单机容量≥7.5MW,风机台数不超过28台,叶轮直径≥220m,轮毂高度 ≥180米钢混塔,含混塔招标,不允许混排,建设容量为206.25MW(总容量不允许负偏差超出部分限功率运行)。交货期:混塔交货期合同签订后30天完成首批(不少于6套)交货,3个月完成全部交货;主机、轮毂、叶片交货期合同签订后30天完成首批(不少于6套)全部交货,3个月完成交货。
标包五:河南公司大岭五期100MW(含塔筒)项目位于河南省济源市邵原镇南部山区,采购18台及以内,5.5MW≤单机容量<7MW的风电机组,混塔(混合式)轮毂中心高度140m及以上、叶轮直径200m及以上,总容量100MW(接受不超过两种单机容量机型的混搭投标方案,总容量不允许负偏差,超出容量限功率运行,评标价格按100MW计算)。交货期:合同签订后,塔筒首批(8套)3个月内交货,6个月内全部塔筒设备交齐。风电机组首批(8套)4个月内交货,7个月内全部风电机组设备交齐。
标包五:孟津公司昊华气体源网荷储30MW风电项目位于孟津区北部黄河北岸,孟津区西北方向邻近济源位置,计划采购1台单机容量5.0MW叶轮直径200m及以上风电机组和4台单机容量6.25MW叶轮直径220m及以上风电机组,共计5台。混塔(混合式)轮毂中心高度均为160米,建设总容量为30MW(不允许偏差)。交货期:(1)风机基础预埋件交货时间:合同生效后一个月内交货2套,两个月内全部交货。(2)法兰交货时间:合同生效后25日内全部到达塔筒厂。(3)塔筒交货时间:合同生效后2个月内交货2套,3个月内全部交货。(4)叶片、主机交货时间:合同生效后3个月内交货3套,4个月内全部交货。
标包五:国电电力巴马弄神50MW(不含塔筒)项目位于广西壮族自治区河池市巴马瑶族自治县南部所略乡、燕洞乡,采购单机容量6.25MW机组,风电场总装机数量为8台,总容量为50MW的全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风力发电机组。交货期:2025年8月-2026年3月。
标包五:国电电力东兰巴华坡50MW(不含塔筒)项目位于河池市东兰县东部,涉及隘洞镇、长乐镇两个乡镇,采购单机容量6.25MW机组,风电场总装机数量为8台,总容量为50MW的全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风力发电机组。交货期:2025年8月-2026年3月。

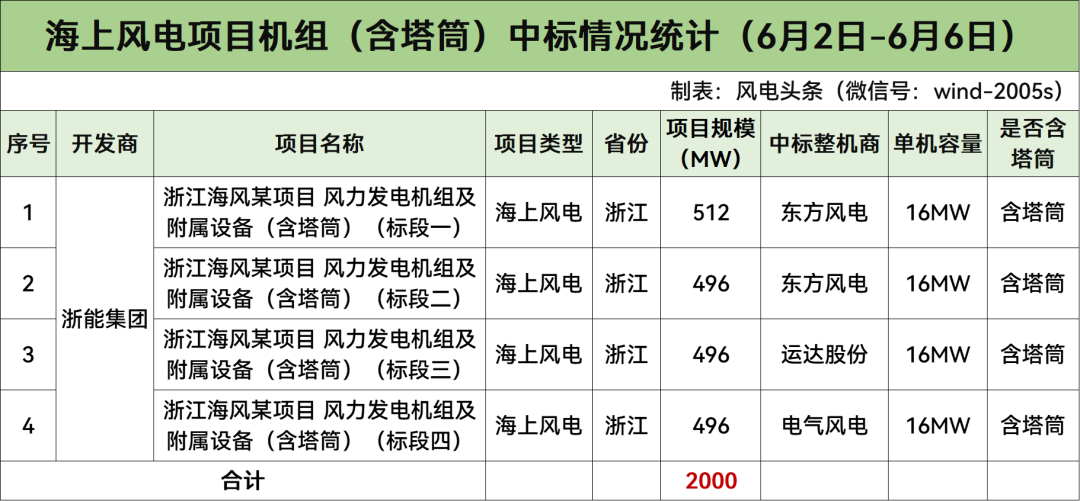

含塔筒海上风电2000MW
据风电头条统计,本周含塔筒海上风电项目共计4个,规模总计2000MW。
根据招标公告,浙江海风某项目拟采购一批海上风电机组,本次采购范围包括全部风电机组及附属设备(含塔筒、5年整机维护)和相应备品备件、专用工具、技术资料以及有关的技术服务等,共设4个标段。标段1:单机容量16MW级海上风电机组,单个标段≤32台;标段2、3、4:单机容量16MW级海上风电机组,单个标段≤31台。

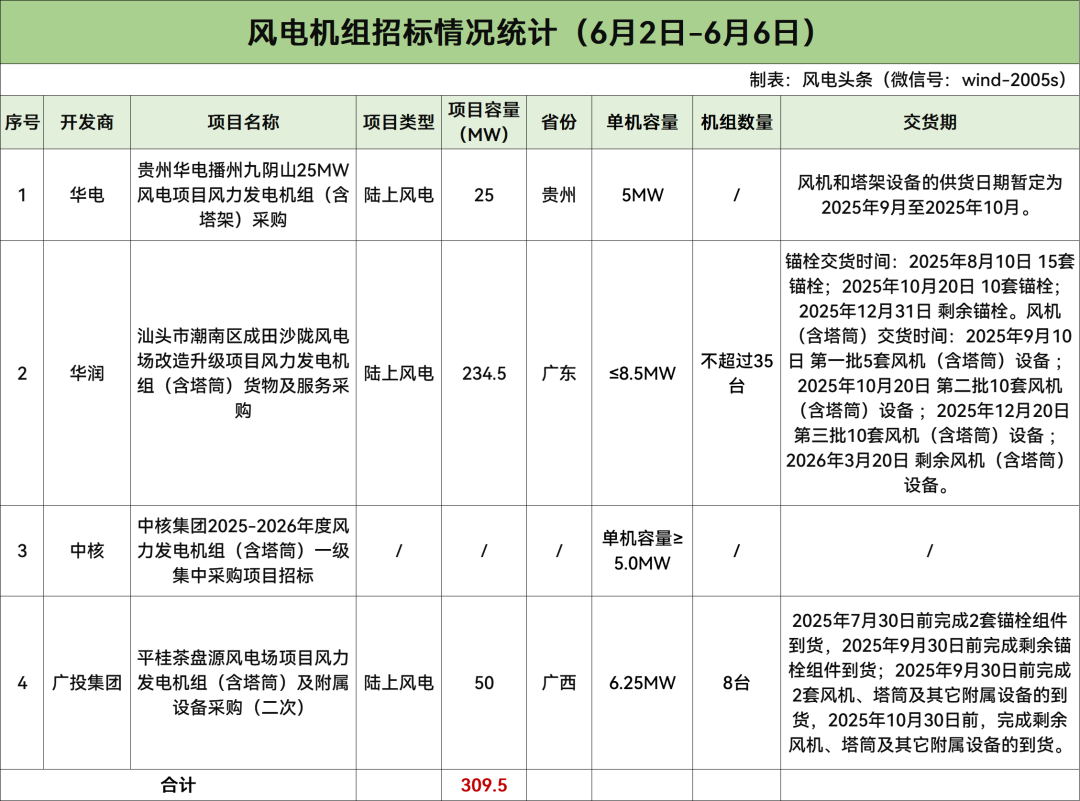

累计309.5MW
4家开发商风电机组招标
据风电头条统计,本周风机招标市场方面,共4个项目309.5MW风机启动采购,开发商是华电、华润、中核、广投集团。
华电招标规模为25MW,华润招标规模为234.5MW,广投集团招标规模为50MW,中核未明确具体招标规模。
根据招标公告,贵州华电播州九阴山25MW风电项目位于贵州省遵义市播州区乐山镇,项目规模25MW,单机容量5MW,交货期:风机和塔架设备的供货日期暂定为2025年9月至2025年10月,具体以项目实际需求为准。工程项目整体工期:总工期10个月;计划开工日期:2025年6月;计划首台风机投产日期:2025年9月30日;计划完工日期:2025年12月31日;实际开始工作时间按照监理人开始工作通知中载明的开始工作时间为准。
汕头市潮南区成田沙陇风电场改造升级项目位于广东省汕头市潮南区境内,总容量234.5MW(超过按照234.5MW计算),单机容量不大于8.5MW,不超过35台风电机组。投标机型方案的整场平均单位千瓦扫掠面积不低于3.3m2/kW,塔架型式为全钢式刚性塔架,风机静止状态下叶尖最小离地距离(计算方法:轮毂中心高度-认证叶轮直径/2)不低于14m,叶尖离风机平台边坡距离不低于10m。交货期/工期:锚栓交货时间:2025年8月10日 15套锚栓;2025年10月20日 10套锚栓;2025年12月31日 剩余锚栓。风机(含塔筒)交货时间:2025年9月10日第一批5套风机(含塔筒)设备 ;2025年10月20日第二批10套风机(含塔筒)设备 ;2025年12月20日第三批10套风机(含塔筒)设备 ;2026年3月20日剩余风机(含塔筒)设备。
中核集团2025-2026年度风力发电机组(含塔筒)一级集中采购项目为框架采购,包括多个具体项目,本次集中采购有效期至2026年12月31日。本方案中的风机规格为:单机容量≥5.0MW。其中,5.0MW≤单机容量<6.0MW投标3种机型;6.0MW≤单机容量<7.0MW投标3种机型;7.0MW≤单机容量<8.0MW投标3种机型;单机容量≥8.0MW投标3种机型。
平桂茶盘源风电场项目位于广西贺州市平桂区,本项目招标采购范围为总装机容量50MW、单机容量6.25MW风力发电机组8台套(含塔筒及相关附件、锚栓组件及附件),交货期:2025年7月30日前完成2套锚栓组件到货,2025年9月30日前完成剩余锚栓组件到货;2025年9月30日前完成2套风机、塔筒及其它附属设备的到货,2025年10月30日前,完成剩余风机、塔筒及其它附属设备的到货。
600MW风电塔筒项目开标
据风电头条统计,本周有4个陆上风电项目塔筒采购开标,规模为600MW,开发商为中国电建、华电。
根据招标公告,中国电建山东电建三公司宁夏电力国能“宁红寺堡150万千瓦新能源基地项目采购风电项目塔筒,交货时间:2025年06月25日首套,其余交货时间见招标文件。
湖南华电永州蓝山汇源100MW风电项目位于湖南省永州市蓝山县,项目规模100MW,招标范围为湖南华电永州蓝山汇源100MW风电项目塔筒设备采购及其相关服务,项目工期:暂定合同签订后5个月内完成所有设备交货。

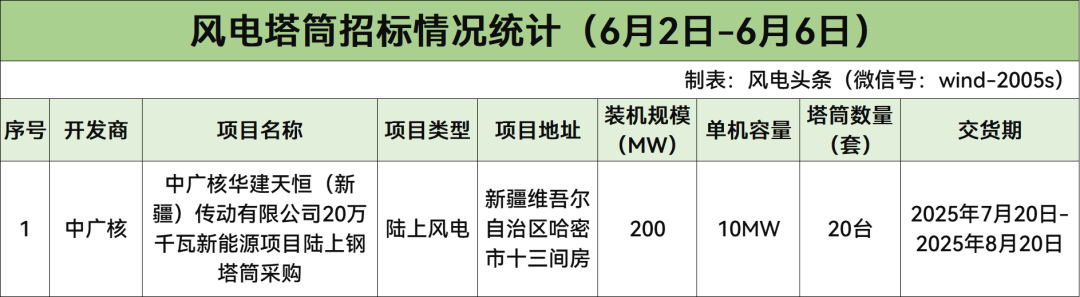

200MW风电塔筒项目招标
据风电头条统计,本周风电塔筒招标市场方面,共1个项目200MW塔筒启动采购,开发商是中广核。
根据招标公告,华建天恒(新疆)传动有限公司20万千瓦新能源项目位于新疆维吾尔自治区哈密市十三间房,设计拟安装20台单机容量为10MW的风力发电机组。招标内容为采购20台风力发电机组配套塔筒,及其防腐含"中国广核"logo等相关标识喷涂、运输和相关服务。交货时间:2025年7月20日-2025年8月20日(具体以招标方书面通知为准)。
来源:风电头条
国际能源网声明:本文仅代表作者本人观点,与国际能源网无关,文章内容仅供参考。凡注明“来源:国际能源网”的所有作品,版权均属于国际能源网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。
国家管网 2小时前
国际能源网编译 3小时前
国际能源网编译 3小时前
图片正在生成中...
