国能印尼南苏一号项目2号机组正式进入试运阶段

来源:国家能源集团

作者:马军

时间:2025-07-04

6月28日,继1号机组实现首次并网发电后,国能印尼南苏一号项目2号机组成功完成锅炉点火,正式进入整套启动试运阶段。这一节点标志着该项目向“双机双投”、为印尼南苏门答腊省提供更加稳定电力支撑目标更近一步。

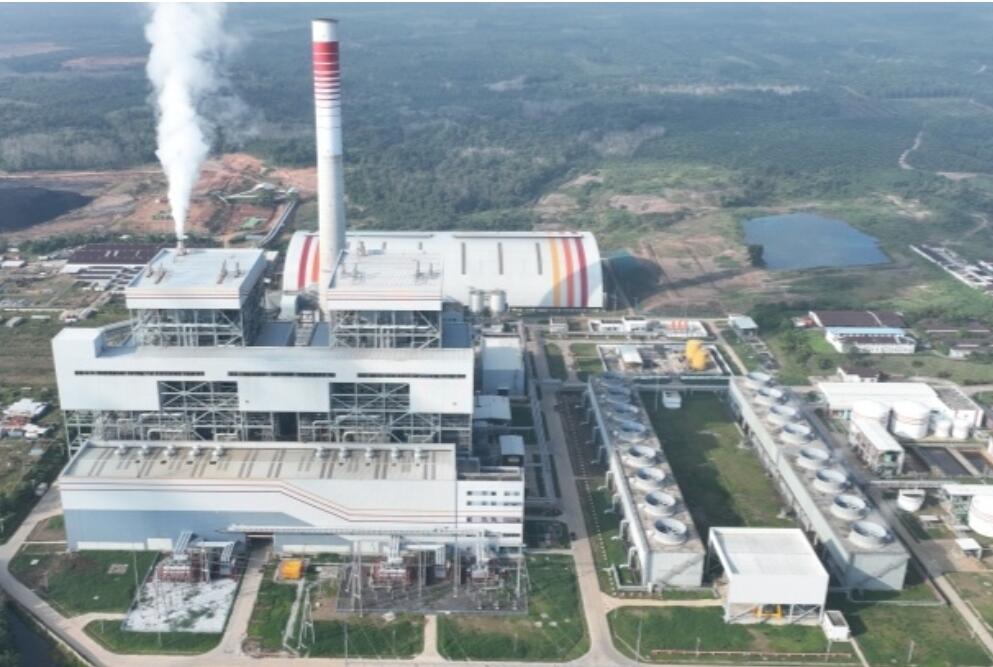

图为该项目2号锅炉进行热态冲洗中

为保障实现“双机双投”目标,国电电力针对现场资源有限的挑战,组织南苏一号项目建立动态协同机制,科学优化调试计划,高效调配人力物力,确保双机调试工作有序推进,同时,秉持“零隐患”理念,统筹协调技术团队,在1号机组调试期间同步开展2号机组吹管后系统复查。针对1号机组调试中发现的问题,该公司迅速组建专项技术组,制定“预消缺清单”,并对2号机组进行多轮全面联检,从源头为2号机组整套启动试运筑牢安全防线。

目前,2号机组锅炉点火后,热态冲洗及各项调试工作正稳步开展。待蒸汽品质达标,汽轮机冲转工作将随即启动。在2号机组整套启动试运期间,国电电力持续强化项目管控,严格监督调试规程与深度调试规范执行,以高标准、严要求完成各项试验,全力推动2号机组按期高质量投产发电,为印尼能源建设贡献国能力量。
