7月19日11时18分,华润电力深汕公司3号机组圆满完成168小时满负荷试运行,成为华南地区“十四五”期间核准并建成投产的首台百万千瓦级超超临界二次再热燃煤机组。
深汕公司3号、4号机组扩建工程是广东省“十四五”建设的清洁煤电重点工程,是粤港澳大湾区重要的支撑性电源。项目以“技术领先、高效环保、灵活可靠、美丽智慧”为设计原则,建设南方电网区域最具竞争力的先进高效燃煤机组,打造社会形象好、经济效益优、市场定位准、技术领先的标杆工程,争创国家优质工程金奖。
党建引领,铸就精品工程
项目建设过程中,深汕公司开展“先锋领航”党建引领3号、4号机组工程建设主题活动,深化党建与业务融合,充分发挥基层党组织的战斗堡垒作用和党员的先锋模范作用,统筹各部门、各参建单位协同作战,以红色引擎驱动高质量发展。
技术创新,树立环保标杆
3号机组采用先进的超超临界二次再热技术,并具备18% BMCR负荷深度调峰能力,显著提升了机组在新型电力系统中的灵活性和适应性,有力支撑新能源消纳。机组在168小时试运期间,锅炉、汽轮机、发电机等主要设备及其附属设备运行安全稳定,自动、仪表、保护投入率、汽水品质合格率均达到100%,脱硫、脱硝、除尘装置投入率达到100%,各项环保指标达到国家超低排放要求。
后续,该机组将同步配套污泥掺烧系统,在原有全球最大污泥耦合掺烧全量化处置工程的基础上,增加掺烧污泥量,为深圳市固废处置提供核心支撑,助力“无废城市”建设。
攻坚克难,践行“三高”要求

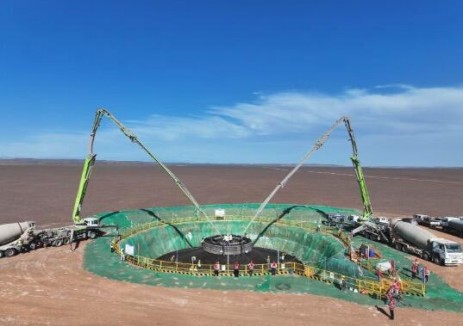

深汕公司始终坚持“争创国家优质工程金奖”的建设目标,在各级领导的支持和帮助下,自2023年6月28日开工以来,项目按照高标准开工、高质量建设、高水平投产的“三高”要求,紧盯目标节点,统筹建设全局,科学决策部署,直面困难挑战,以“功成不必在我,功成必定有我”的责任担当和“越是艰难越向前”的勇气,开疆拓土、攻坚克难。公司全体干部职工和项目全体参建人员紧盯目标,全力克服酷暑、台风、暴雨天气等自然环境的挑战,勇攀电力建设高峰,确保了工程建设顺利推进。2025年以来,相继实现了厂用电受电、锅炉水压试验、汽轮机扣盖、锅炉酸洗、空气动力场试验、点火吹管、汽轮机冲转、发电机并网、168小时满负荷试运等多个里程碑节点“一次成功”的目标,为机组优质高效投产奠定了坚实基础。
能源保供,助力湾区发展
3号机组的成功建设和投产,不仅为华润电力建设世界一流清洁能源供应商和综合能源服务商增添了新动能,也为保障广东省能源安全、迎峰度夏提供有力支撑。未来,华润电力深汕公司将继续秉持“绿色发展、追求卓越”的理念,以3号机组成功投产为契机,全力推进4号机组的调试和投产工作。在全体建设者的共同努力下,争取早日为粤港澳大湾区的能源供应和经济发展作出更大的贡献。
