长三角迎 “能源引擎”!华能太仓6号机组投产

来源:中国能建东电一公司

时间:2025-12-05

12月2日上午

由东电一公司承建的

华能太仓三期2X100万千瓦机组扩建项目6号机组

正式移交生产

至此,该项目实现年内双投

标志着我国“煤电联营”模式标杆工程取得阶段性胜利

为长三角能源结构优化注入强劲动能

公司党委副书记、总经理张明应邀出席仪式

共同见证5、6机组

从建设阶段迈向高效运行新阶段这一历史性时刻

作为华能集团与中煤集团 “煤电联营” 模式的标杆项目,该工程坐落于江苏省太仓市港区浮桥镇,装机容量为2x100万千瓦,项目采用先进的二次再热技术,同步建设烟气脱硫、脱硝设施,烟尘、二氧化硫、氮氧化合物排放浓度达到超净排放标准,为江苏太仓地区首个高参数、低煤耗的百万级机组。

从蓝图到现实,华能太仓项目部以 “攻坚克难、只争朝夕” 为精神内核,用 18 个月 12 天的绝对建设工期,书写了能源工程建设的 “太仓答卷”:2024 年 1 月 16 日,锅炉钢架第一吊精准起升,拉开建设序幕;6 月 30 日,锅炉大板梁平稳就位,筑牢工程根基;7 月 19 日,受热面首吊启动,设备安装全面铺开;2025 年 3 月 8 日,锅炉水压试验一次成功,攻克关键技术难关;7 月 29 日,机组整套启动并达成满负荷试运行;最终于 12 月 2 日圆满完成移交,全程节点可控、高效推进。

锅炉钢架吊装

大板梁就位

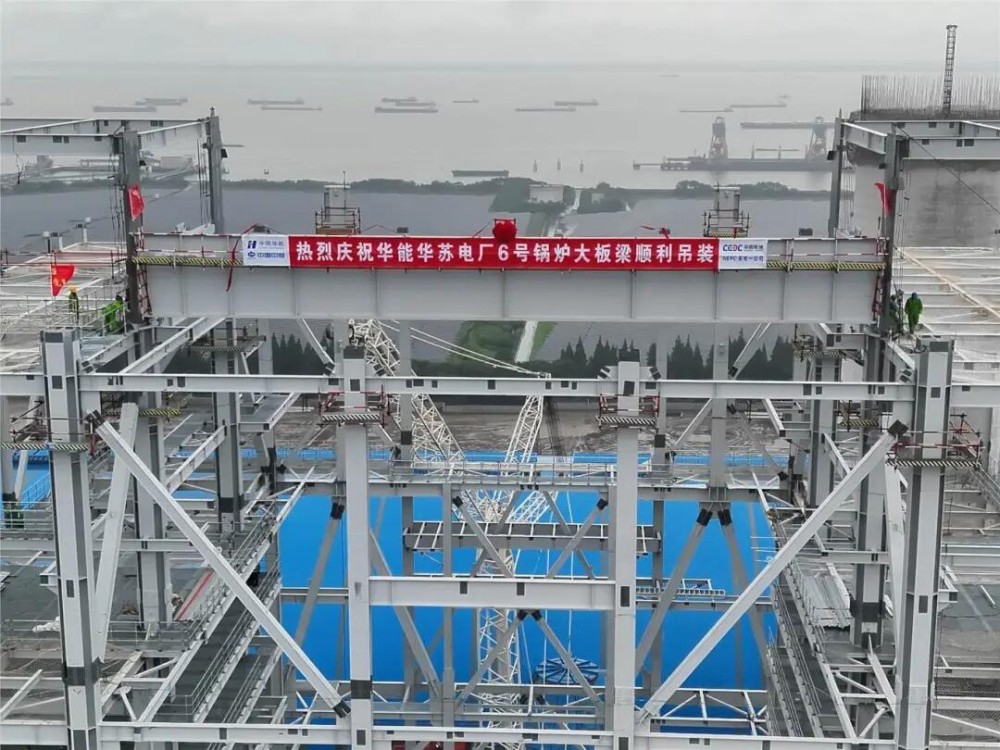

受热面首吊

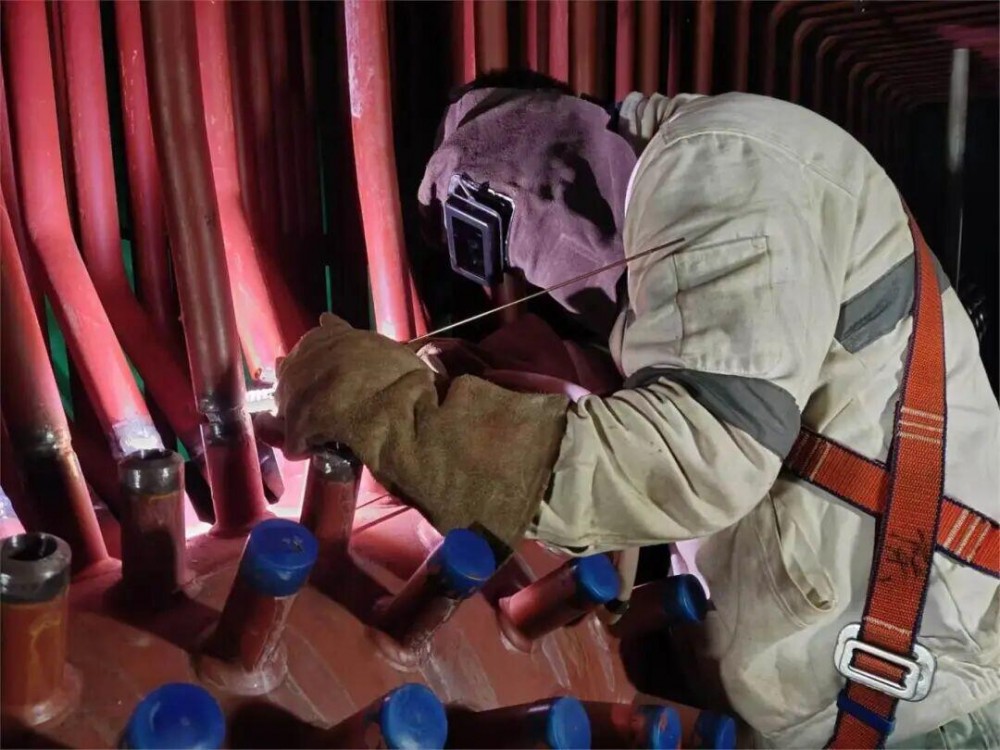

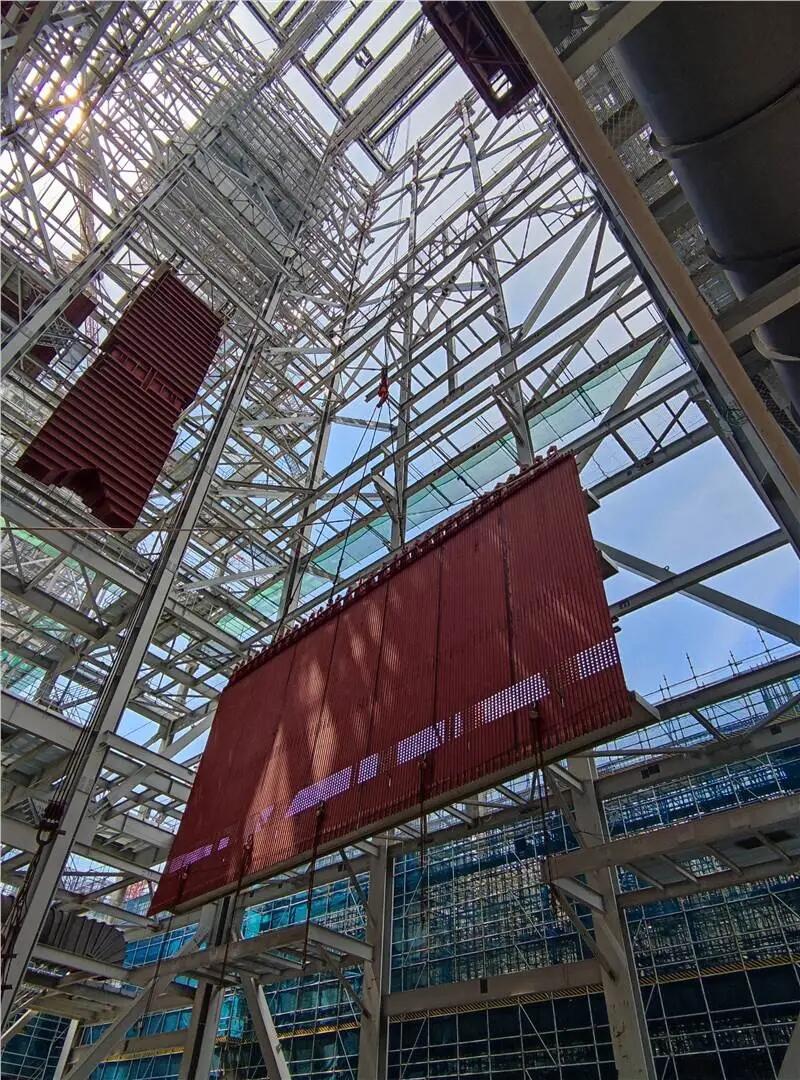

锅炉水压试验

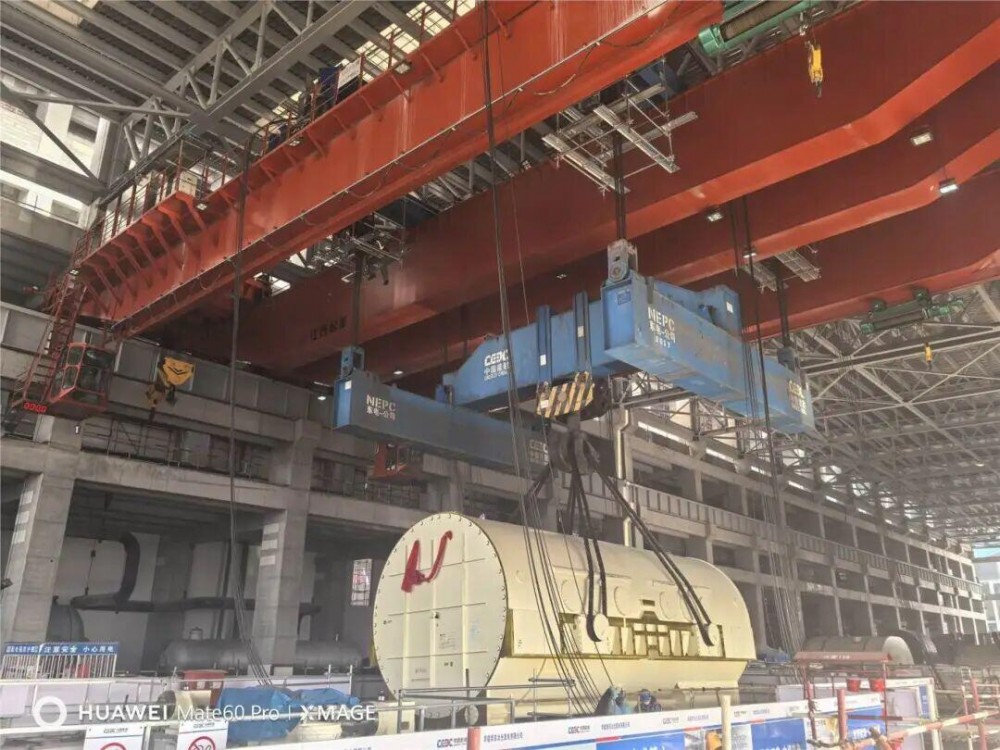

168投产

这份成绩的背后,是项目团队直面多重挑战的勇毅担当。面对工期紧、任务重、标准高的硬性要求,叠加复杂气候与突发天气的不确定影响,项目部创新推行 “挂图作战 + 并联推进” 模式,将施工计划细化至每日每岗,实现施工、采购、作业全流程无缝衔接。各业务部门与施工单位打破壁垒、协同作战,一线建设者放弃节假日,以 “白加黑”“连轴转” 的拼劲日夜奋战,后勤团队则以全方位保障筑牢 “后方防线”,凝聚起攻坚克难的强大合力。

技术攻坚路上,团队始终保持创新突破的锐气。针对百万千瓦汽轮发电机组调试复杂、系统集成难度大等核心难题,项目部联合机务工程处专业技术团队驻场攻关,通过反复试验、优化施工方案,成功实现设备一次试车达标,破解了制约工程推进的技术瓶颈。安全环保方面,项目坚守 “绿色施工、安全第一” 理念,构建全流程风险防控体系,细化安全管控措施,严格落实环保要求,最终实现 “零事故、零污染” 的双目标,达成工程建设与生态保护的协同推进。

华能太仓6 号机组的顺利投产,不仅标志着华能江苏分公司“年内双投” 目标圆满实现,更为长三角区域高质量发展注入强劲动能。作为集绿色、智能、高效于一体的现代化能源电厂,项目全部建成后年发电量可达100 亿千瓦时,将有效优化江苏省电源装机结构,提升电网运行稳定性,为新能源消纳提供坚实支撑,同时带动地方相关产业升级,成为助推区域经济社会发展的重要“能源引擎”。
