并网!河北燕赵兴泰独立储能二期EPC项目

来源:中国能建山西院

作者:杨晓鹏、李勇、王泽

时间:2026-01-06

2025年12月30日19时20分

中国能建山西院总承包

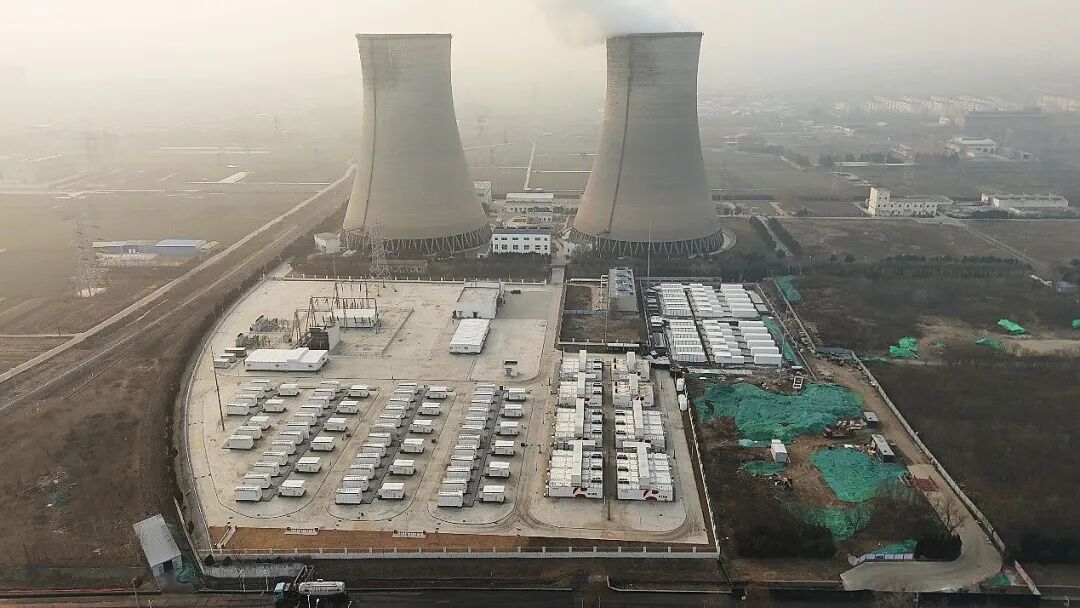

河北燕赵兴泰85兆瓦/170兆瓦时独立储能

二期项目并网反送电一次成功

各项参数正常

系统运行平稳

项目位于河北省邢台市国泰发电厂区内,是河北省重点新型储能示范项目该储能电站总规模为200兆瓦/800兆瓦时钒锂结合新型储能,一期110兆瓦/240兆瓦时钒锂结合储能项目已于2024年12月28日竣工,二期85兆瓦/170兆瓦时独立储能项目于2025年10月15日正式开工建设。

工程自开工建设以来,山西院强化策划-设计-采购-施工全流程管控,制定了详细计划节点,明确安全、环保、质量目标,施工、管理、验收要求,并认真总结一期项目建设经验,推动项目建设水平再上新台阶。

建设期间,相继克服了土建施工遇连续降雨、年底储能市场需求增长导致锂电和升压站设备排产紧张、接入系统受“火储打捆并网”政策影响批复受阻等现实困难,先后完成设备基础、雨污消防管道、防雷接地等建筑施工工作;储能设备、35千伏开关柜、SVG等核心设备安装工作;电缆敷设接线、系统单体调试与联合调试等有序推进,最大程度压缩流程时间,实现各环节无缝衔接,工程实体与并网各项手续“双线并进”,确保了“并网运行”重要节点的顺利完成,为项目如期投运奠定基础。

项目成功并网后,山西院收到了河北建投燕赵兴泰储能公司赠送的“精心管理、质量至上、诚挚合作、共筑精品”锦旗,对山西院在工程建设中的辛勤付出、专业支撑和突出贡献给予肯定和感谢。

项目建成后,能够有效提升区域电网的调节灵活性与供电可靠性,促进新能源消纳、缓解电网阻塞、有效改善电能质量,对推动可再生能源的发展和节能减排产生积极影响。
